LES TRAVAUX ⨠ Travaux d’assainissement Avenue de la Liberté

Design Sans Titre(6)

Des travaux de réhabilitation du réseau d’assainissement unitaire
Avenue de la Liberté
ont débuté le 19 mai 2025.

Avancement des travaux d’assainissement Avenue de la Liberté au 1er septembre 2025 :

Les travaux avancent bien avenue de la Liberté ! Les canalisations principales sont posées. Il reste à raccorder les maisons et à finaliser la connexion du réseau, ce qui prendra environ 3 semaines.

Une entreprise agréée viendra ensuite vérifier la qualité de l’installation (caméra, étanchéité, compactage du sol).

Ces travaux sont inscrits dans le schéma directeur d’assainissement établi par le cabinet d’études VRD’EAU Conseils, dans le cadre d’une étude diagnostique d’assainissement menée en 2022 et 2023 par la commune de Bonnat, qui mettait en évidence des dysfonctionnements hydrauliques sur ce secteur ainsi qu’un mauvais état structurel du réseau unitaire.

Ils sont réalisés par l’entreprise TRULLEN BTP, retenue suite à l’appel d’offres lancé fin 2024. La communauté de communes des Portes de la Creuse en Marche, qui a pris la compétence assainissement le 1er janvier 2025, est maître d’ouvrage.

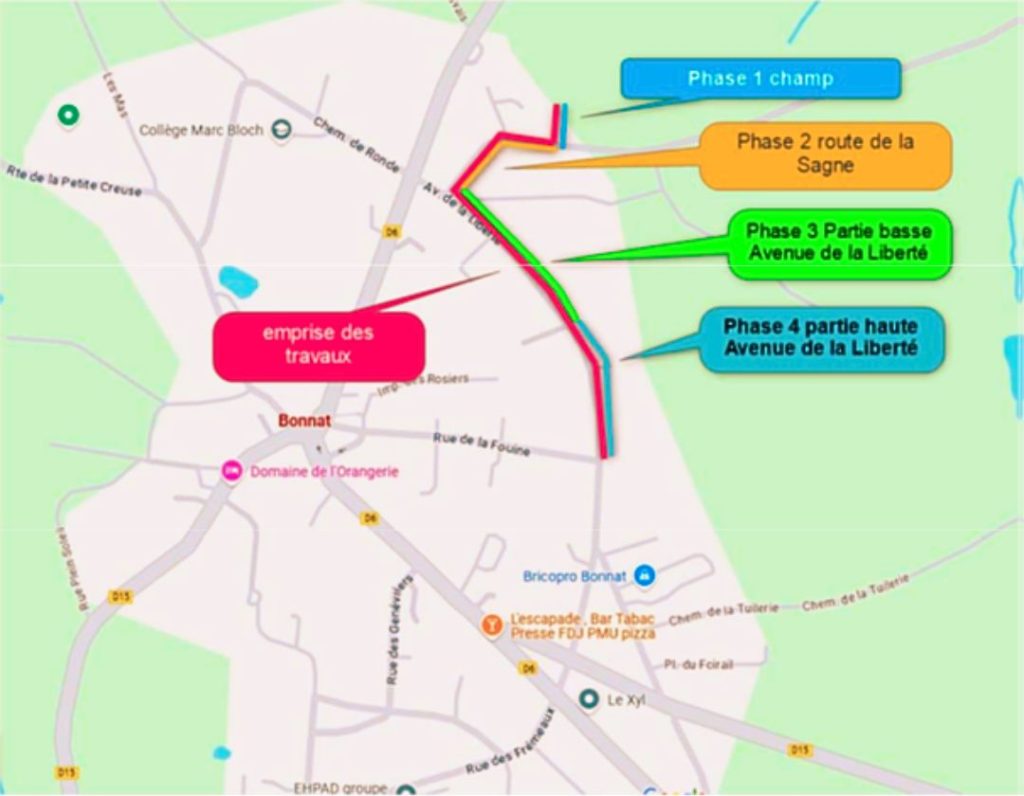

Emprise des travaux

L’emprise des travaux débute par la partie basse de l’Avenue de la Liberté (route de la Sagne) puis les travaux remonteront vers le champ de Foire en plusieurs phases.

Design Sans Titre(7)

Nature des travaux

Actuellement un réseau principal unitaire est positionné sous la voirie et sous le trottoir. En parallèle un réseau d’eaux pluviales collecte les eaux de voirie. Ce réseau d’eaux pluviales se retrouvant dans le réseau unitaire avant d’arriver au déversoir d’orage, l’objectif des travaux est double : déconnecter ces eaux pluviales du réseau unitaire et remplacer le réseau unitaire en mauvais état par un neuf sous la voirie. A l’issue de ce chantier, la voirie sera complètement refaite par Evolis 23.

Échéancier

Début des travaux d’assainissement  : 19 mai

Durée prévue hors aléas et événements climatiques: 11 semaines soit jusqu’à début août, hors contrôles de réception par une entreprise COFRAC.

Travaux de réfection de la voirie :  septembre 2025

Stationnement et circulation

La circulation et le stationnement seront interdits pendant toute la durée du chantier, excepté pour les riverains qui pourront toujours accéder à leur domicile, les véhicules de secours et les usagers du pôle santé.

Une déviation sera mise en place par le centre-bourg. Les poids-lourds seront incités à changer leur itinéraire bien en amont de Bonnat, à l’intersection de la RD 940 et RD 15 à Genouillac, à l’intersection de la RD 940 et de la RD 6 au niveau de la casse automobile EDAC Recyclage, et sur la RD 6 à « la Mersolle ».

Coût des travaux

  • assainissement : 209 944.39 € HT / 251 933.27 € TTC, financé par la Communauté de Communes, et l’Agence Eau Loire Bretagne.

  • voirie : 136 666.66 € HT / 164 000 € TTC, financé par la Commune de Bonnat.

Renseignements en mairie
